公司大唐乾安大遐20萬千瓦風電項目獲業主表揚
(松原訊)12月5日,公司承建的大唐乾安大遐20萬千瓦風電項目集電線路建筑、安裝工程一標段,收到業主單位表揚信,對項目部高效完成全部鐵塔基礎施工任務給予高度肯定與贊揚。
該項目自11月5日開工以來,僅用30天便順利達成階段性建設目標。此次完工的鐵塔基礎工程,是項目建設的核心基礎環節,實施過程中面臨雙重挑戰:一是東北地區冬季氣候嚴寒,給混凝土澆筑與養護工作帶來極大考驗;二是施工區域地質條件復雜,且線路與既有石油設施交叉并行,大幅提升了施工難度與安全管控要求。
作為集電線路傳輸?shù)摹暗叵赂保椖繄F隊始終堅守“安全第一、質量為先”原則,通過科學組織、精準施策推進工程建設。針對冬期施工,團隊嚴格落實專項方案,采用多層保溫被覆蓋、搭建加熱棚、定期開展溫度監測等綜合保溫養護手段,確保混凝土澆筑及養護質量完全符合規范標準;面對地質復雜與石油設施交叉難題,項目團隊運用地震次表面儀全程監測,最終實現“零損傷、零破壞”的安全目標。施工全程,團隊嚴格遵循設計規范與施工標準,關鍵工序合格率達100%,圓滿完成基礎施工任務。
為強化施工安全管理、提升應急處置能力,項目部還聯合二標段共同組織“大唐乾安20萬千瓦風電項目集電線路一標、二標人身傷害事故應急聯合演練”。演練聚焦鐵塔組立、線路架設等后續核心施工環節,針對可能發生的高空墜落、機械傷害等人身傷害事故場景,嚴格按照“實戰化、標準化”原則設計流程。演練前,項目部安全管理團隊組織參演人員開展應急處置培訓,明確應急指揮、現場救援、醫療保障、后勤支持等各小組職責;演練過程中,參演人員響應迅速,規范完成事故上報、現場警戒、傷員救治、設備搶修等應急處置步驟。此次演練不僅規范了應急響應流程,更提升了團隊協同作戰能力,為后續施工安全筑牢保障。

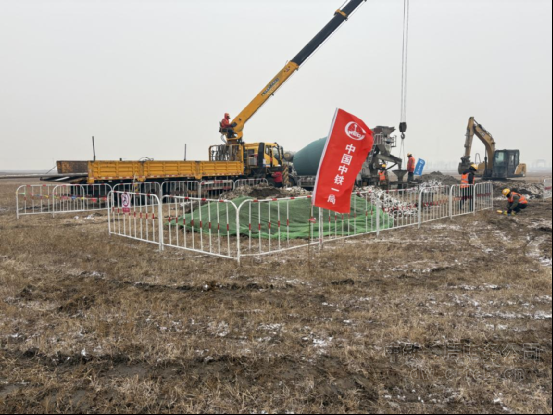

澆筑施工
應急演練
